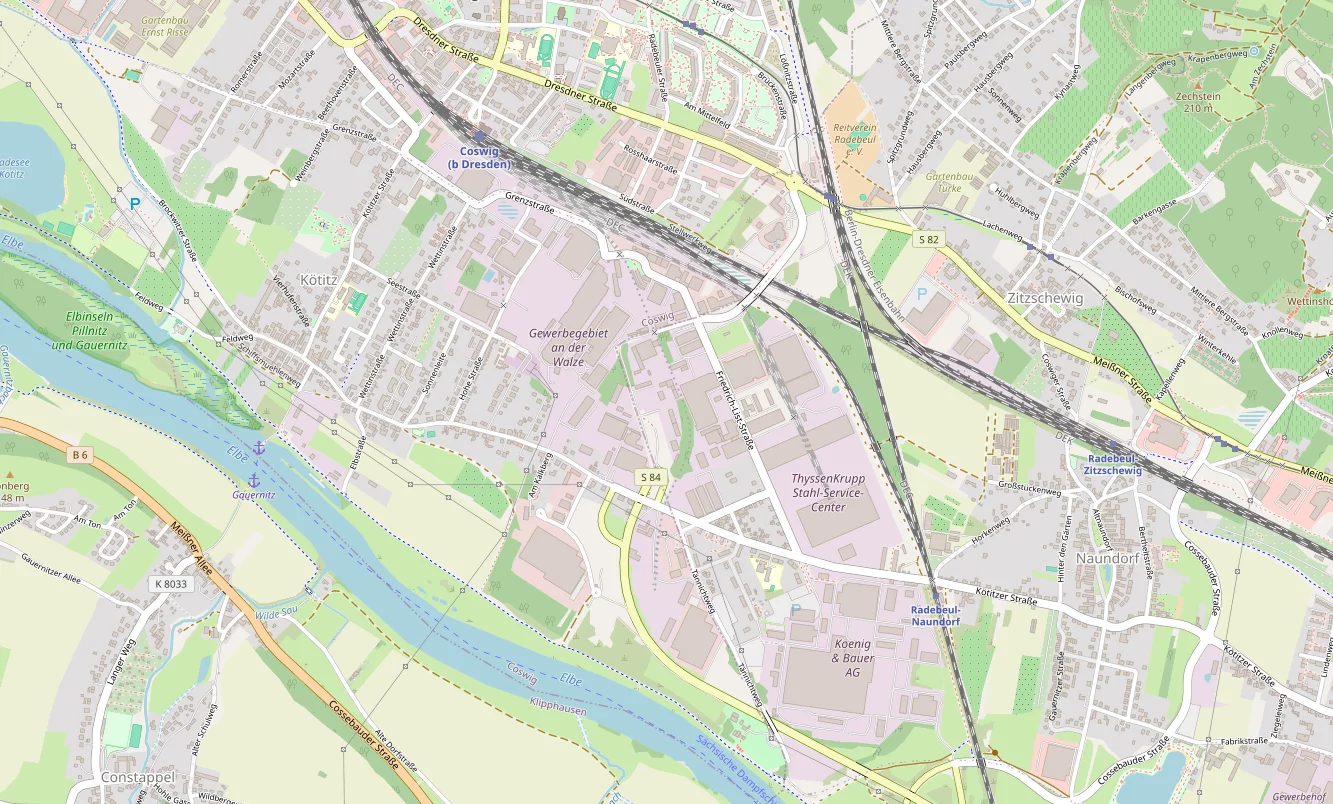

Fertig, aber ohne Ziel: Warum die Brücke in Niederwartha seit 2019 ins Leere führt

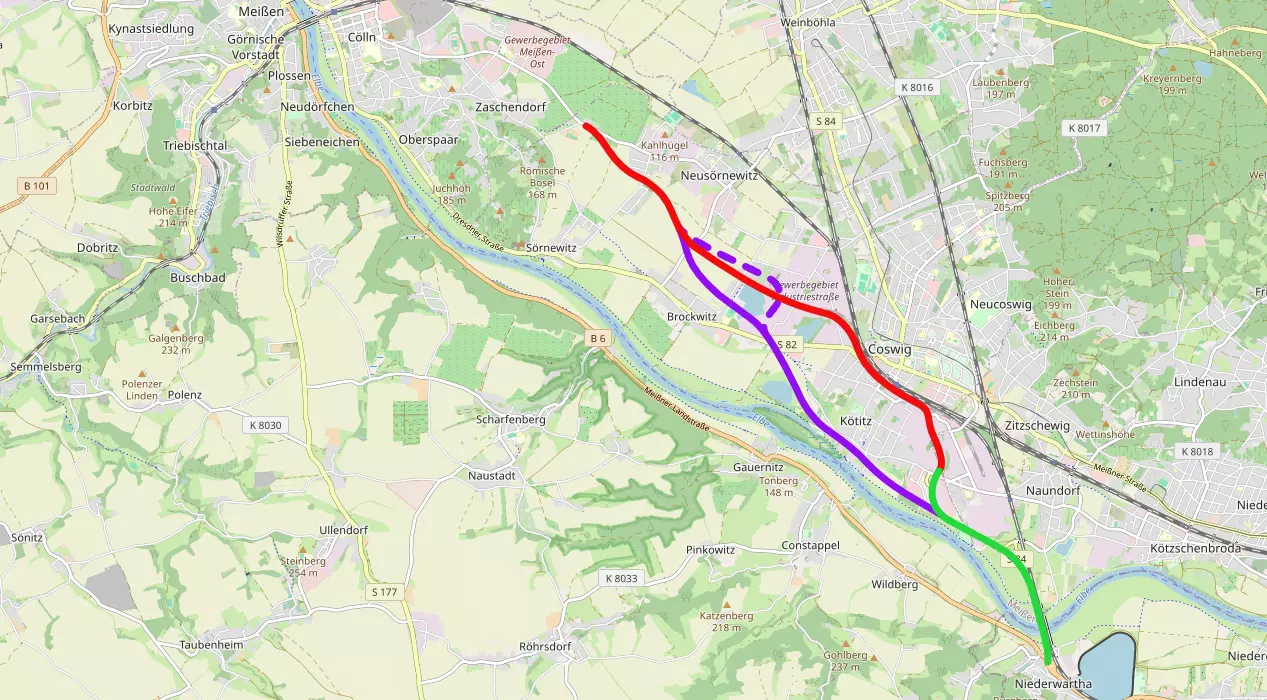

Die Varianten für die Weiterführung der S84n

Wer heute von Dresden-Cossebaude kommend über die neue Brücke in Niederwartha fährt, erlebt einen kurzen Moment der Ernüchterung. Die Straße ist neu, die Schrägseilbrücke beeindruckend, der Belag makellos. Doch dann, nach wenigen Hundert Metern, ist Schluss. Keine Fortführung, kein Anschluss, keine Baustelle. Nur ein Provisorium, das in ein Industriegebiet leitet.

Die Brücke wurde bereits am 4. September 2019 vom damaligen sächsischen Verkehrsminister Sven Morlok eröffnet, nach fünfeinhalb Jahren Bauzeit und rund 40 Millionen Euro Kosten. Sachsens erste Schrägseilbrücke, 192 Meter Spannweite, ein technisches Vorzeigeprojekt. Doch was seit Jahrzehnten als durchgängige Elbtalstraße zwischen Dresden und Meißen geplant war, bleibt bis heute Stückwerk.

Was die S84 ist – und was sie nicht ist

Zur Erinnerung: Die S84n soll die alte, kurvige und durch mehrere Ortslagen führende Bestandsstraße durch eine elbnahe Neubautrasse ersetzen. Geplant ist sie in vier Bauabschnitten – BA 1 (Brücke Niederwartha), BA 2.1, BA 2.2 und BA 3. Nur der erste Abschnitt ist fertig. Die Abschnitte 2.2 und 3, die die Brücke mit Coswig, Radebeul und schließlich Meißen verbinden sollen, stecken weiterhin im Planfeststellungsverfahren.

Das ist kein neues Problem. Schon im Jahr 2000 sorgte die geplante elbnahe Trassenführung durch das Landschaftsschutzgebiet Elbaue für Widerstand bei Anwohnern in Coswig-Kötitz. 2010 wurde ein erstes Planfeststellungsverfahren für den heutigen Abschnitt 2.2 eingeleitet und kurz darauf wieder ruhend gestellt, weil sich die rechtlichen Rahmenbedingungen änderten. 2014 übernahm die DEGES die Planung vom Landesamt für Straßenbau und Verkehr und musste die Unterlagen grundlegend überarbeiten. Ein Vierteljahrhundert Planungsgeschichte für nur einen fertigen Abschnitt.

Der neue Antrag: 2021 gestellt, 2024 erörtert, 2026 immer noch offen

Am 22. Februar 2021 stellte die DEGES einen komplett neuen, gemeinsamen Planfeststellungsantrag für die Bauabschnitte 2.2 und 3 – zusammen rund 6,2 Kilometer zwischen dem Anschluss Köhlerstraße und dem Knoten Naundorfer Straße/Querspange Radebeul, mitten durch die Ortslagen Coswig und Radebeul. Die öffentliche Auslegung der Unterlagen lief im Juli und August 2021 in Radebeul, Coswig und Meißen.

Dann passierte das, was bei sächsischen Planfeststellungsverfahren dieser Größenordnung fast schon Routine ist: nichts Sichtbares, über Jahre. Erst im Juni 2024 – gut drei Jahre nach der Auslegung – fand der Erörterungstermin statt, an dem Einwände und Stellungnahmen mit der Landesdirektion Sachsen verhandelt wurden. Seither, also seit über einem Jahr, „aktualisiert“ die DEGES die Planungen aufgrund der dabei aufgelaufenen Prüfaufträge. Ein Planfeststellungsbeschluss ist weiterhin nicht in Sicht, ein Baubeginn erst recht nicht.

Warum ausgerechnet dieser Abschnitt so schwer zu planen ist

Das Problem liegt nicht am politischen Willen, sondern an der Geografie und den Betroffenheiten entlang der Strecke. Die Trasse muss durch dicht besiedeltes Gebiet in Coswig und Radebeul, vorbei am Landschaftsschutzgebiet Elbaue und dem Naturschutzgebiet Gauernitzer Elbinsel, und dabei eine unterirdische Gasleitung parallel zur Bahnstrecke umgehen. Jede Anpassung der Linienführung berührt sofort Umwelt-, Lärm- oder Eigentumsfragen, die neue Fachgutachten nach sich ziehen.

Die Bürgerinitiative Coswig-Elbaue warnt seit Jahren vor einer konkreten Folge dieser Verzögerung: Sollte die Trasse vorzeitig und isoliert an der Naundorfer Straße oder Friedrich-List-Straße enden, drohten dem Wohngebiet Kötitz Spitzenbelastungen von über 17.000 Fahrzeugen täglich. Die Initiative fordert deshalb unter anderem eine Troglage zur Lärmminderung sowie eine kurzfristige Zwischenlösung über die geplante Brücke „Nach der Schiffsmühle“. Dieses Chaos aus einer fertigen Brücke ohne Anschluss und einer Bestandsstraße, die den Verkehr längst nicht mehr trägt, ist der eigentliche Kern des Problems.

Die B6-Verlegung: ein Puzzlestück, das mitgedacht werden muss

Parallel zur S84 läuft ein zweites, eng verzahntes Vorhaben: die Verlegung der Bundesstraße B6 bei Cossebaude. Diese beginnt am unteren Staubecken Niederwartha und soll für rund 83 Millionen Euro Richtung Autobahnanschluss Dresden-Altstadt geführt werden. Nach Abschluss dieser Maßnahme soll die neue S84-Trasse bis Meißen komplettiert und anschließend zur B6 umgewidmet werden. Im aktuellen Bauprogramm 2026 der LASuV-Niederlassung Meißen läuft der Ausbau westlich von Cossebaude weiterhin als aktive Baumaßnahme – ein Hinweis darauf, dass zumindest ein Teil des Gesamtsystems Bewegung zeigt, auch wenn der entscheidende Lückenschluss über Coswig und Radebeul weiterhin fehlt.

Eine weitere, bislang wenig beachtete Variable kommt aus unmittelbarer Nachbarschaft der Brücke Niederwartha hinzu. Vattenfall plant, bis Ende 2027 einen Planfeststellungsantrag für bauliche Maßnahmen am Pumpspeicherwerk Niederwartha einzureichen. Der mögliche Umbau von Ober- und Unterbecken könnte sich nach heutigem Stand bis Ende 2035 hinziehen, Anwohner sollen im ersten Quartal 2026 über den Planungsstand informiert werden. Zwei große Infrastrukturprojekte in unmittelbarer Nähe zueinander, beide mit offenem Zeithorizont. Das macht eine klare, öffentlich kommunizierte Prioritätensetzung für die S84 nicht einfacher, aber umso nötiger.

Ein Provisorium, das zum Dauerzustand wird

Am Ende dieser Bestandsaufnahme steht ein ernüchterndes Bild: Eine Brücke in Niederwartha für 40-Millionen-Euro, die seit fast sieben Jahren fertig ist und ins Nichts führt. Der eigentlich entscheidende Lückenschluss nach Meißen verharrt seit über zwei Jahrzehnten in Planfeststellungsverfahren, Bürgerbeteiligung und Nachbearbeitung. Ohne einen zeitnahen Planfeststellungsbeschluss für die Bauabschnitte 2.2 und 3 bleibt offen, wann und ob überhaupt in diesem Jahrzehnt aus dem Brückenstummel eine durchgängige Straßenverbindung wird. Für Anwohner in Coswig und Radebeul bedeutet das: Die Belastung durch die Bestandsstraße bleibt vorerst so, wie sie ist – trotz einer fertigen Brücke, die eigentlich längst Entlastung bringen sollte.


Quellen: DEGES-Projektseite S84 Neubau Niederwartha–Meißen; UVP-Verbund-Vorhabensbeschreibung und Fachgutachten zum Verfahren S84 BA 2.2/3; Bürgerinitiative Coswig-Elbaue; LASuV Bauprogramm 2026, Niederlassung Meißen; Medienservice Sachsen zur Brückeneröffnung 2019; Pressemitteilung Stadt Dresden zum Pumpspeicherwerk Niederwartha (Januar 2026). Kartenmaterial © OpenStreetMap Mitwirkende
